2019年上半年,在市委市政府的正确领导下,市发展和改革局以建项目促发展为思路,科学编制年度计划,及时跟进项目情况,全市重点项目建设工作进展不断加快,顺利完成上半年投资计划。
经统计,135个市重点项目上半年累计完成投资88.39亿元,占年计划(170.23亿元)的51.92%,高于序时进度(50%)1.92个百分点,较去年同期大幅提高13.42个百分点,52个工业项目完成26.86亿元,占年计划(48.71亿元)的55.14%,高于序时进度5.14个百分点。省重点项目方面,列入我市统计的49项(含子项目共61个)省重点项目完成52.88亿元,占年计划(113.42亿元)的46.63%。较去年同期增加0.58亿元,提高2.78个百分点。
按行业分,民生保障工程进展最快,完成21.54亿元,占年计划(37.32亿元)的57.71%,占全部项目完成投资的24.37%。产业工程完成投资量最大,共完成34.45亿元,占年计划(63.24亿元)的54.48%,占全部项目完成投资的38.98%。基础设施工程有序推进,完成32.4亿元,占年计划(69.67亿元)的46.51%,占全部项目完成投资的36.66%。
华润西江发电厂效果图

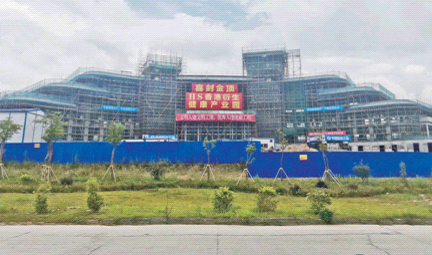

重点项目中,本地特色农业产业化项目进展顺利。南药种植方面,云城区现代特色南药种植基地项目已基本完成;罗定市丰智尚品有机南药育种与种植项目已开展8000亩山地的南药种植、施肥工作。广东态森德制药有限公司新建厂区等9个生物医药项目完成投资4.87亿元,完成年度计划的51.58%,生物医药项目的建设,进一步构建起南药产业从种植到深加工的完整产业链。此外,郁南县蛋鹌鹑标准化养殖项目(一期)、云安区现代优质草畜产业园项目等均超额完成上半年投资任务。这些项目的顺利建设,将为乡村振兴提供产业支撑,有力推动我市乡村振兴走在全省前列。

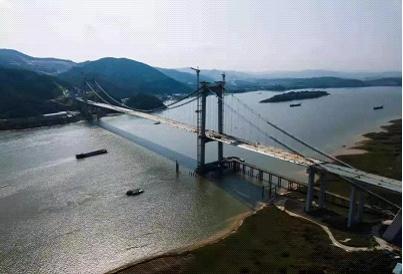

交通基础设施方面,高明至恩平高速公路(云浮段)已于4月通车,为我市新增高速公路里程3.4公里,汕湛高速清云段云浮段计划年底前通车,怀阳高速怀集至郁南段二期工程云浮段、罗信(粤桂界)高速云浮段正火热建设中。国道G324线云浮市腰古至茶洞段改线工程已获省批复,计划2022年建成,目前正在开展勘察设计招标工作。
